Déploiement WMS : piloter le projet de bout en bout

Un déploiement WMS ne déraille presque jamais un dimanche soir au moment du go-live. Il déraille six mois plus tôt, quand un chef de projet dit oui en comité de pilotage à une demande sans en mesurer le vrai coût en paramétrage. Le web francophone parle beaucoup du choix du logiciel — comparatifs, grilles de critères, argumentaires d’éditeurs — et, depuis peu, de la recette utilisateurs. Entre les deux, il y a un angle mort : la mécanique du projet lui-même.

Rôles, calendrier, infrastructure, arbitrages standard/spécifique, gestion des évolutions de périmètre. C’est ce que couvre ce guide, pensé comme le lirait un chef de projet IT à qui on confie un déploiement WMS — pas une liste de bonnes pratiques génériques, mais la structure réelle d’un déploiement WMS, de la distinction déploiement/migration jusqu’à l’hypercare.

Déploiement vs migration WMS : deux projets qu’on confond à tort

Les deux mots circulent comme des synonymes dans la plupart des contenus sur le sujet. Ils ne le sont pas : un déploiement WMS et une migration WMS n’ont presque rien en commun, et la confusion coûte cher dès le cadrage.

Un déploiement WMS au sens strict concerne un site qui n’a jamais eu de WMS — un entrepôt piloté à l’Excel, au papier ou par un module logistique sommaire de l’ERP. Le projet part d’une page blanche côté données : pas d’historique à reprendre, mais une adoption terrain à construire de zéro, souvent auprès d’opérateurs peu digitalisés. La difficulté est humaine avant d’être technique.

Une migration, elle, remplace un WMS déjà en place — parce que l’éditeur arrête de le maintenir, parce que le groupe standardise ses outils après un rachat, ou parce que le système en place ne tient plus la charge. Le sujet central change alors : reprise de données (stocks en cours, commandes ouvertes, emplacements), cohabitation temporaire des deux systèmes le temps de la bascule, et surtout un plan de repli si la migration tourne mal — un entrepôt qui tourne déjà ne peut pas se permettre un retour en arrière improvisé.

Le rollout multi-site forme une troisième famille : déployer un WMS déjà stabilisé sur un site pilote vers d’autres entrepôts du groupe. La logique n’est plus l’apprentissage mais la réplication — avec son propre piège, les écarts de process locaux que chaque site jure avoir, et qu’il faut trancher : on adapte le standard, ou on aligne le site sur le groupe ?

Ce guide sur le déploiement WMS couvre les trois cas, mais les distingue explicitement à chaque section : le calendrier, l’infrastructure et les risques ne sont pas les mêmes selon qu’on parte de zéro ou qu’on bascule un système vivant.

Qui fait quoi : les intervenants d’un projet de déploiement WMS

Un déploiement WMS mobilise davantage de monde que ne le laissent penser les organigrammes de projet trouvés en ligne.

Le chef de projet côté client pilote le planning, arbitre les priorités et sert d’interface unique avec l’intégrateur. Il n’a — sauf cas rare — pas la main sur le code du WMS : ce n’est pas son rôle, et ce n’est structurellement pas possible sur la plupart des solutions du marché.

Le sponsor métier, souvent le directeur logistique ou supply chain, porte la légitimité politique du projet. Sans lui, chaque arbitrage difficile remonte plus haut et ralentit tout.

Les key users sont les référents process par flux — réception, préparation, expédition, inventaire. Ce sont eux qui connaissent les exceptions du terrain que personne d’autre ne documente, et ce sont eux qui, plus tard, mèneront la recette utilisateurs et porteront l’adoption auprès de leurs équipes. Nous détaillons leur rôle dans la recette dans notre article dédié à l’UAT et au go-live.

Côté éditeur ou intégrateur, l’équipe de paramétrage configure le standard du logiciel, et l’équipe de développement — quand elle existe séparément — écrit les spécifiques. Un point de réalisme souvent absent des guides génériques : un 3PL ou un chargeur ne développe presque jamais son WMS en interne. L’IT n’est pas son cœur de métier, et les éditeurs du marché ne donnent pas un accès libre à leur code source. Toute évolution structurelle passe par eux, avec leur planning et leur tarif horaire.

L’IT interne du client, enfin, gère l’infrastructure : réseau, serveurs, postes, interfaces avec l’ERP et le TMS. Elle est souvent sous-dimensionnée sur le projet, alors que c’est elle qui sécurise ce qui fera tenir le go-live. Cette répartition des rôles, une fois posée, doit être formalisée dans une matrice de responsabilités dès le lancement — pas improvisée au fil des comités.

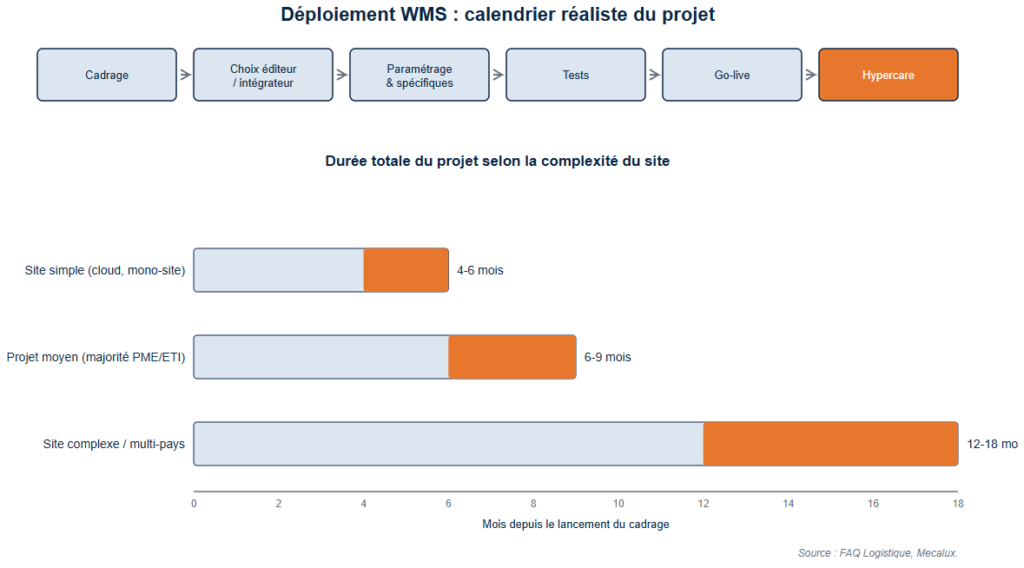

Le calendrier réaliste d’un déploiement WMS

Les délais annoncés en avant-vente sont presque toujours optimistes. Les données de marché donnent une image plus honnête.

Pour un site cloud simple, mono-entrepôt, avec un périmètre resserré et un client bien préparé en amont, un déploiement peut tenir en 4 à 6 mois. C’est la configuration la plus favorable, et elle reste minoritaire.

En moyenne, un déploiement WMS demande 6 à 9 mois de mise en œuvre, du cadrage au go-live (source : FAQ LogistiqueMecalux). Ce chiffre couvre la plupart des PME et ETI avec un entrepôt de complexité moyenne.

Pour un site complexe — flux multiples, automatisation partielle, interfaces nombreuses — ou un déploiement multi-pays, la fourchette monte à 12-18 mois. À ce niveau, le projet n’est plus un projet IT isolé : c’est un projet de transformation qui touche l’organisation entière.

Trois facteurs font systématiquement dériver un planning trop optimiste : un cahier des charges qui continue de bouger après validation, une dépendance mal anticipée aux délais de l’éditeur pour les spécifiques, et une phase de tests sous-dimensionnée parce qu’on a voulu rattraper du retard ailleurs. Les trois se cumulent plus souvent qu’on ne le pense — et c’est presque toujours la phase de tests qui absorbe le choc, au pire moment du calendrier.

Frise chronologique des phases d'un projet de déploiement WMS avec durées moyennes

L’infrastructure à sécuriser avant le go-live

Un WMS qui tombe, c’est un entrepôt à l’arrêt. Pas de dégradé possible sur la majorité des opérations modernes — dans un déploiement WMS, la tolérance à la panne se construit avant le go-live, pas après.

Le réseau wifi de l’entrepôt est le point le plus sous-estimé. Les terminaux radiofréquence embarqués sur les chariots et portés par les préparateurs dépendent d’une couverture continue, y compris dans les zones de stockage haut, les quais et les recoins métalliques qui coupent le signal. Un site qui n’a jamais eu de WMS découvre souvent, en pleine phase de test, qu’il faut ajouter des bornes — un délai supplémentaire absent du planning initial.

Les serveurs, cloud ou on-premise selon le modèle retenu, doivent être dimensionnés pour la charge réelle, pas pour une moyenne lissée. Les pics d’activité saisonniers ou promotionnels multiplient les transactions, et un WMS qui ralentit un jour de forte activité coûte plus cher qu’un serveur surdimensionné toute l’année.

Dans un déploiement WMS, les interfaces — ERP pour la facturation et les données articles, TMS pour le transport, EDI pour les échanges avec les donneurs d’ordre et les clients, WCS si l’entrepôt est automatisé — doivent être testées bien avant l’UAT métier. Une interface cassée découverte en recette utilisateurs, ce sont plusieurs semaines de retard, parce qu’elle nécessite souvent l’intervention de deux équipes techniques qui ne travaillent pas au même rythme.

Enfin, la continuité de service : une procédure dégradée, souvent papier, doit exister pour les cas où le WMS est indisponible, avec un mode de resynchronisation des données une fois le système revenu. Peu de projets la formalisent avant le go-live ; presque tous la regrettent en son absence, la première fois qu’un serveur tombe un lundi matin. La montée des attaques informatiques visant la logistique a changé la portée de ce sujet : le risque cyber rend cette procédure dégradée critique, bien au-delà de la simple panne matérielle.

Le cahier des charges : le vrai risque, ce n’est pas de mal l’écrire, c’est de le laisser bouger sans cadre

La plupart des contenus disponibles sur le déploiement WMS s’arrêtent à un conseil : rédigez un cahier des charges exhaustif. C’est vrai, mais incomplet — et c’est là que le contenu francophone laisse un vrai trou.

Un cahier des charges, aussi complet soit-il au moment de sa validation, n’est jamais figé dans la réalité d’un projet de plusieurs mois. L’exploitation continue de tourner pendant que le projet avance, et elle continue de découvrir des besoins — une nouvelle référence fournisseur avec une contrainte de traçabilité particulière, un client qui impose un nouveau format d’étiquette, une règle d’allocation de stock mal anticipée. Rien d’anormal : c’est la nature même d’un projet qui dure plusieurs mois dans une activité qui ne s’arrête pas.

Le problème n’est pas que le besoin évolue. Le problème est l’absence, sur la plupart des projets WMS francophones, d’un mécanisme formel pour absorber ces évolutions sans faire dérailler le planning. La littérature de gestion de projet anglo-saxonne est plus avancée sur ce point que le contenu français disponible sur le WMS : elle formalise des seuils d’approbation par impact (cadre proche de ce que documente le Project Management Institute sur le scope control) — en dessous d’un certain délai ou d’un certain coût, le chef de projet peut arbitrer seul ; au-delà, la demande remonte en comité avec un chiffrage d’impact avant validation. Peu de projets WMS en France posent ce cadre dès le lancement ; la plupart gèrent les évolutions au fil de l’eau, dans des comités où personne n’a chiffré le vrai coût avant de dire oui.

Et le vrai coût est rarement celui qu’on imagine côté exploitation.

Prenons un cas réel fréquent. Après validation du cahier des charges, un client demande que certaines commandes soient préparées en priorité par rapport aux autres. Côté exploitation, la demande paraît anodine : « il suffit de faire passer ces commandes avant les autres ». En réalité, la règle d’allocation des commandes avait déjà été conçue, paramétrée et testée dans le WMS. Ajouter cette priorité implique de modifier les algorithmes d’allocation, de créer un nouveau critère dans les interfaces ERP-WMS pour identifier les commandes concernées, de revoir les écrans de supervision, puis de retester l’ensemble des scénarios de préparation afin de vérifier qu’aucune autre priorité existante n’est impactée. Une demande estimée à quelques minutes côté métier peut ainsi nécessiter plusieurs jours de paramétrage, plusieurs cycles de tests supplémentaires et l’intervention de plusieurs équipes techniques. Dans un projet réel, ce type d’évolution peut facilement ajouter deux à trois semaines au planning et plusieurs milliers d’euros de prestations complémentaires.

C’est exactement le mécanisme à anticiper : un changement qui semble mineur pour l’exploitation — ajouter un statut, modifier une règle d’allocation, changer un flux d’étiquetage — touche souvent une logique de paramétrage transverse, avec des répercussions sur plusieurs modules du WMS et parfois sur les interfaces. Le corriger après coup coûte systématiquement plus cher que de l’avoir chiffré avant de dire oui.

Standard vs spécifique : l’arbitrage qui pèse sur le planning et le budget

Sur un déploiement WMS, chaque demande de changement du cahier des charges, chaque exception métier remontée par les key users, se termine par le même arbitrage : on reste sur le standard du logiciel, ou on demande un spécifique.

Rester standard coûte moins cher et se maintient plus facilement dans le temps — les montées de version de l’éditeur restent compatibles, le support reste réactif, et l’équipe interne n’a pas à documenter un développement sur mesure que personne d’autre ne connaît. C’est l’option par défaut à privilégier.

Mais le standard ne couvre pas toujours la réalité d’un métier. Un 3PL multi-client, en particulier, empile souvent des exigences contractuelles différentes d’un donneur d’ordre à l’autre — traçabilité renforcée pour l’un, format d’étiquette imposé par l’autre — que le standard de l’éditeur n’a pas prévu de gérer simultanément. Le spécifique devient alors nécessaire, pas un caprice.

Le vrai risque du spécifique n’est pas son coût immédiat, déjà connu au moment du devis. C’est sa dette technique : chaque spécifique doit être revalidé à chaque montée de version majeure du WMS, parfois réécrit, toujours testé de nouveau. Un projet qui accumule les spécifiques sans les documenter proprement transforme chaque évolution future du logiciel en chantier de migration miniature.

La discipline à tenir, côté chef de projet : exiger de l’éditeur ou de l’intégrateur un chiffrage précis en delta — coût du développement, mais aussi coût de maintenance annuel estimé — avant d’arbitrer. Un spécifique qui paraît anodin à quelques milliers d’euros de développement peut représenter un surcroît de temps de support à chaque montée de version, sur cinq ans. C’est ce delta-là qui doit remonter en comité, pas seulement la ligne de devis initiale.

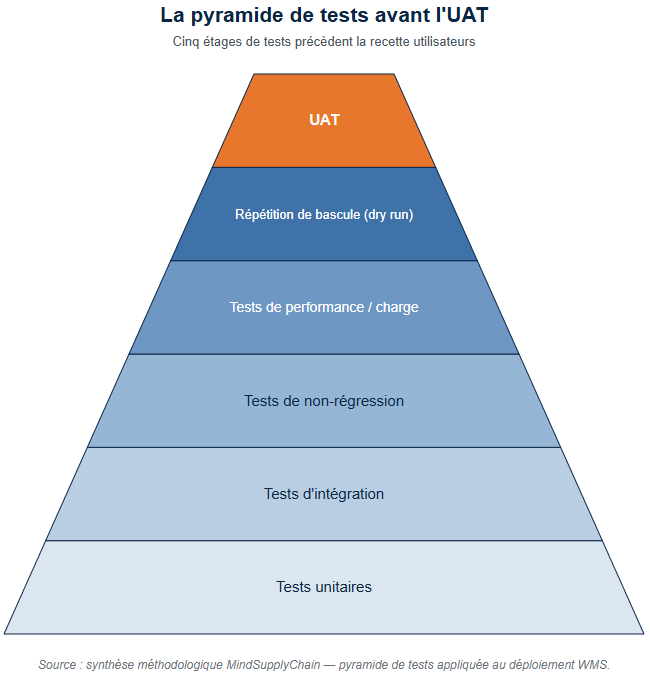

La pyramide de tests avant l’UAT

L’UAT, la recette utilisateurs, est la phase la plus documentée d’un déploiement WMS — nous lui avons consacré un article dédié. Elle n’est pourtant que le sommet d’une pyramide de tests, et les étages du dessous sont presque absents du contenu francophone disponible.

Pyramide des tests à réaliser avant l'UAT dans un projet de déploiement WMS

Les tests unitaires, menés côté éditeur ou intégrateur, valident chaque fonction paramétrée isolément — une règle d’allocation, un calcul de délai, une génération d’étiquette. Ce sont les tests les moins coûteux à corriger, parce qu’ils interviennent le plus tôt.

Les tests d’intégration vérifient que les interfaces tiennent : le flux de commandes venant de l’ERP arrive-t-il correctement formaté, la confirmation d’expédition remonte-t-elle vers le TMS, les données de facturation extraites du WMS correspondent-elles à ce qu’attend l’ERP — puisque ce n’est presque jamais le WMS lui-même qui facture, mais l’ERP à partir des données qu’il trace. Une interface cassée à ce stade coûte des jours ; découverte en UAT, elle coûte des semaines.

Les tests de non-régression concernent surtout les migrations : vérifier que les process existants, ceux qui fonctionnaient déjà sur l’ancien système, continuent de fonctionner sur le nouveau. Un déploiement greenfield n’a rien à régresser, par définition.

Les tests de performance ou de charge simulent un pic d’activité réel — un jour de forte affluence, une période de soldes — pour vérifier que le système tient au débit annoncé, pas seulement en usage nominal calme.

Enfin, la répétition de bascule, parfois appelée dry run ou cutover rehearsal, simule le week-end de go-live lui-même, avec les mêmes équipes et le même enchaînement d’étapes, avant le jour J. C’est l’étage le plus souvent sauté par manque de temps — et statistiquement celui dont l’absence se paie le plus cher le jour du vrai go-live.

Stratégie de bascule : big bang, parallel run ou rollout progressif

Trois stratégies de bascule existent pour un déploiement WMS, et le choix dépend directement de ce qu’on a établi en tout début d’article : déploiement ou migration.

Le big bang bascule tout le site d’un coup, à une date fixée — souvent un week-end pour limiter l’impact sur l’activité. C’est la méthode la plus rapide, mais aussi la plus risquée : aucun retour en arrière simple si un problème majeur surgit le lundi matin.

Le parallel run fait tourner l’ancien et le nouveau système en parallèle pendant une période courte, généralement réservée aux migrations à fort enjeu. Il rassure, mais double la charge de travail des équipes pendant la cohabitation — un coût humain souvent sous-évalué au moment de choisir cette option.

Le rollout progressif bascule zone par zone ou flux par flux — la réception d’abord, puis la préparation, puis l’expédition — plutôt que le site entier. Il limite le risque à chaque étape, au prix d’un calendrier plus long et d’une coexistence temporaire de deux logiques dans le même entrepôt, ce qui peut dérouter les équipes si la communication terrain n’est pas soignée.

Quelle que soit la stratégie retenue, un plan de repli formalisé est non négociable : critères objectifs de déclenchement (pas une décision prise dans la panique un dimanche soir), procédure de retour en arrière, et responsable désigné pour la décision. Un plan de repli qui n’existe que dans la tête du chef de projet n’est pas un plan de repli.

Après le go-live : hypercare et stabilisation

Le go-live n’est pas la fin d’un déploiement WMS, même si c’est souvent le moment où la direction considère que le sujet est clos. La phase d’hypercare — quelques semaines à quelques mois de support renforcé — est celle où se joue réellement l’adoption.

Concrètement, cela veut dire une présence terrain accrue des key users et, si possible, de l’intégrateur, pour résoudre les blocages en quelques minutes plutôt qu’en ouvrant un ticket qui attendra deux jours. Cela veut dire aussi un suivi resserré d’indicateurs opérationnels — taux d’erreur de préparation, productivité par opérateur, taux de service — pour détecter une dérive avant qu’elle ne devienne un incident client.

L’erreur classique consiste à démobiliser l’équipe projet trop tôt, dès que le système tourne sans incident majeur. Un WMS qui ne plante pas n’est pas la même chose qu’un WMS correctement adopté par des équipes qui ont changé leurs habitudes de travail du jour au lendemain. La stabilisation réelle — celle où les indicateurs reviennent au niveau d’avant projet, voire le dépassent — prend généralement plusieurs semaines de plus que ce que prévoit le planning initial. C’est normal : personne ne travaille aussi vite le premier mois sur un nouvel outil que sur l’ancien qu’il maîtrisait par cœur.

Les pièges qui font dériver un planning

Deux pièges reviennent si souvent qu’ils méritent d’être nommés, même si nous leur avons déjà consacré un traitement complet ailleurs sur MindSupplyChain.

Le premier concerne le choix du WMS lui-même en amont, en particulier pour les 3PL qui gèrent plusieurs donneurs d’ordre sur un même site — un mauvais choix de logiciel à ce stade contamine tout le reste du projet. Nous détaillons les critères qui comptent vraiment dans notre article sur le choix d’un WMS en 3PL.

Le second concerne l’UAT elle-même : traitée comme une formalité de fin de projet plutôt que comme une phase critique avec son propre calendrier et ses propres ressources dédiées. C’est le sujet central de notre article sur la recette WMS et le go-live, qui va plus loin que ce que ce guide peut couvrir sur ce point précis.

Au-delà de ces deux-là, le troisième piège est transversal à tout déploiement WMS : sous-estimer que chaque étage du projet dépend du précédent. Un cahier des charges qui bouge retarde le paramétrage, qui retarde les tests, qui compresse l’UAT, qui fragilise le go-live. Le planning d’un déploiement WMS n’est jamais une succession de blocs indépendants — c’est une chaîne, et elle casse toujours à son maillon le plus sous-estimé.

Conclusion

Un déploiement WMS réussi ne se joue pas sur le choix du logiciel, même si c’est là que se concentre la majorité du contenu disponible en français. Il se joue sur la gouvernance du projet : des rôles clairs dès le départ, un calendrier construit sur des durées réalistes plutôt qu’optimistes, une infrastructure sécurisée avant le go-live, un cadre formel pour absorber l’évolution du cahier des charges sans faire dérailler le planning, et une phase de tests qui ne se limite pas à l’UAT.

Le prochain projet que vous pilotez — ou dont vous héritez en cours de route — gagnera plus à appliquer cette grille de lecture qu’à comparer une nouvelle fois des fiches produit d’éditeurs.

FAQ

Combien de temps dure un déploiement WMS ?

Comptez 4 à 6 mois pour un site cloud simple et bien préparé, 6 à 9 mois en moyenne pour un projet standard, et 12 à 18 mois pour un site complexe ou un déploiement multi-pays. Le cahier des charges qui continue d’évoluer après validation est la première cause de dépassement de ces délais.

Quelle est la différence entre un déploiement et une migration WMS ?

Un déploiement concerne un site sans WMS préexistant : pas de reprise de données, mais une adoption terrain à construire de zéro. Une migration remplace un système déjà en place et impose une reprise de données, une éventuelle cohabitation temporaire et un plan de repli en cas d’échec de la bascule.

Qui développe les spécifiques d’un WMS ?

Presque jamais l’entreprise cliente elle-même. Les spécifiques passent par l’éditeur ou l’intégrateur du WMS, qui détient le code source. C’est un facteur de délai à anticiper dès le cadrage, pas au moment où le besoin de spécifique apparaît.

Comment gérer un cahier des charges qui évolue en cours de projet WMS ?

En formalisant dès le lancement un processus de change control : des seuils d’approbation par impact (délai, coût) qui déterminent si le chef de projet peut arbitrer seul ou si la demande doit remonter en comité avec un chiffrage préalable. Sans ce cadre, chaque évolution se négocie au cas par cas, sans visibilité sur son vrai coût.

Faut-il faire un big bang ou un rollout progressif pour la bascule WMS ?

Cela dépend du risque que le site peut absorber. Le big bang est plus rapide mais laisse peu de marge de retour en arrière ; le rollout progressif, zone par zone, réduit le risque à chaque étape au prix d’un calendrier plus long et d’une coexistence temporaire des deux logiques sur le terrain.
